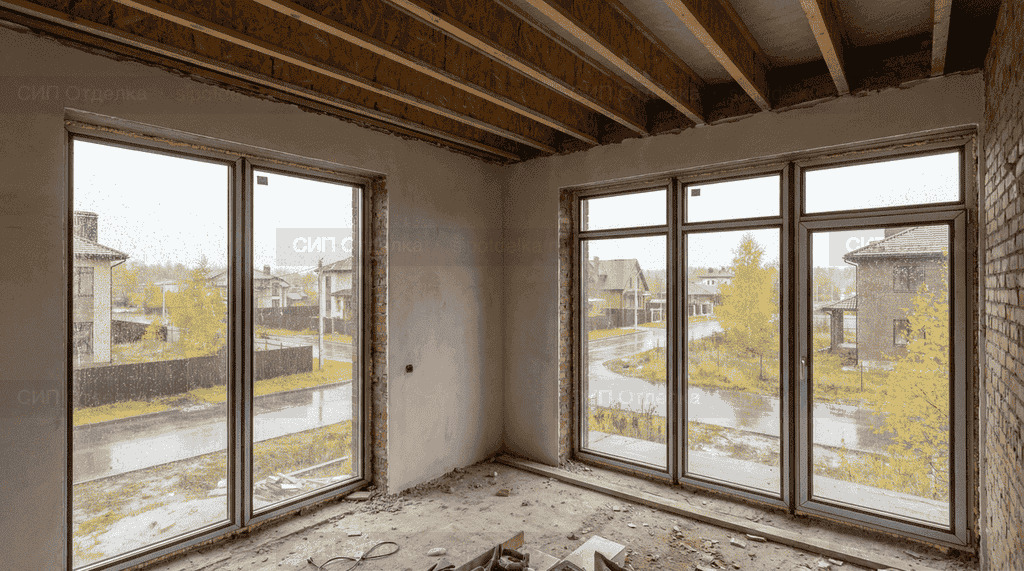

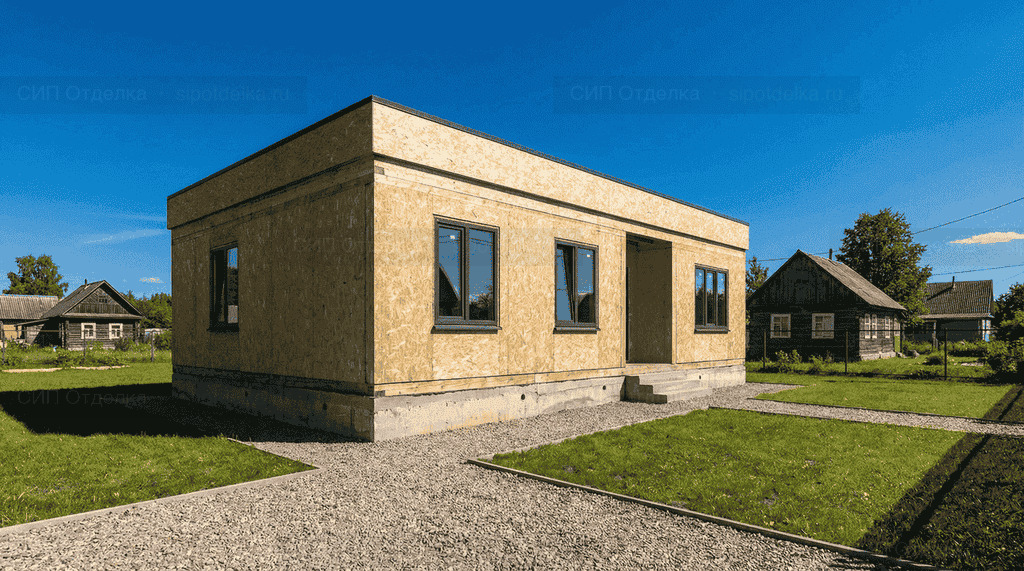

СИП-дом 129 м² — д. Ершово, Одинцовский г.о., комплектация ПОЛНЫЙ

Сколько стоит отделка СИП-дома 129 м² в д. Ершово, Одинцовский г.о., МО

129 м²Площадь дома
8 мес.Срок работ
5 чел.Бригада
2021Год сдачи
22 000За м² под ключ
Смета объекта
2 838 000

Работы и черновые материалы по факту сдачи. Чистовые материалы заказчик покупал отдельно по своему выбору.

0%к медиане наших объектов
(22 000 ₽/м²)
Работы — 1 135 000 ₽ (40%) Материалы — 1 703 000 ₽ (60%)

Объект

Каркасно-панельный дом 129 м² в д. Ершово, Одинцовский г.о.. Отделка под ключ по пакету ПОЛНЫЙ: согласованная смета, поэтапная сдача работ, фотоотчёты скрытых этапов.

Комплектация ПОЛНЫЙ

Расширенная инженерия, рекуперация, двухслойный ГКЛ, звукоизоляция перегородок, декоративная штукатурка и паркетная доска.

Сроки и бригада

Проект реализован в 2021 году. Фактический срок отделки — 8 мес., бригада 5 чел.

Выполненные работы

Что входило в проект

15 позиций в 8 разделах — состав работ для дома 129 м² в д. Ершово, Одинцовский г.о., МО. Чистовые материалы заказчик выбирал сам, мы считали работы и черновые.

Отопление3
  • Бойлер косвенного нагрева
  • Система рециркуляции горячей воды
  • Комбинированное отопление: теплые полы + радиаторы
Вода и канализация1
  • Монтаж водоснабжения и канализации в доме
Электрика2
  • Монтаж электрики
  • Реле переключения линии на генератор
Вентиляция2
  • Приточная вентиляция с рекуперацией
  • Вытяжная вентиляция из каждого помещения
Влажные зоны1
  • Плиточные работы
Стены и потолки4
  • Монтаж гипсокартона на стены в два слоя
  • Монтаж звукоизолирующего материала в перекрытия и перегородки
  • Отделка стен: декоративная штукатурка
  • Монтаж потолков: ГКЛ
Полы1
  • Монтаж напольного покрытия: паркетная доска
Проект и надзор1
  • Технический проект
История проекта

Как мы делали этот объект

  1. 1Первый выезд на объект
  2. 2Стыки СИП-стены с фундаментом
  3. 3Ход работ
  4. 4Чистовая отделка
  5. 5Сдача и приёмка
  6. 6Что мы вынесли из этого проекта

История этого проекта

Дом площадью 129 м² в д. Ершово был сдан под отделку в 2021 году. Заказчик к этому времени уже жил в готовой коробке, но без чистовой отделки и инженерии — типичная ситуация для семей, которые ставили СИП «своими» бригадами и потом искали отделочников отдельно.

Первый выезд на объект

Заехали на объект мая 2021. Замерили влажность OSB по углам — было повышенное значение в санузле, предположили подсос с фундамента. Запустили обогреватели на сутки, чтобы стабилизировать поверхности перед грунтованием. Бригада в составе 5 чел. приступила к работе по согласованному графику.

Стыки СИП-стены с фундаментом

По периметру первого этажа дуло из-под плинтуса. Источник — стык нижней обвязки СИП с фундаментом, где не было сплошной герметизации. Сняли плинтус, прошлись монтажной пеной в стыки, поверх — герметик на ПУ-основе, потом теплоизолирующая лента. После этого в самые морозы инфильтрация через плинтус ушла полностью.

Ход работ

К концу первого месяца закрыли весь черновой блок: разводка электрики, водопровод и обратка отопления, выводы под радиаторы, теплый пол в санузлах. Сделали скрытый фотоотчёт в общий чат с заказчиком — каждый кабель и каждый штуцер.

На этапе плитки в санузле столкнулись с тем, что готовая стена ушла из плоскости на 4 мм по диагонали — типичная ситуация при ручной сборке СИП. Выровняли профильным маяком и плиточным клеем, под зеркало заложили штробу под подсветку.

Чистовая отделка

В чистовом блоке — много мелочёвки: установка сантехники, мебель ванной комнаты, монтаж зеркала с подсветкой, подключение варочной поверхности, установка бытовой техники. Всё это — за две финальные недели.

Сдача и приёмка

Финальная сдача — декабре 2021. Заказчику передали полный комплект: электросхему по группам, паспорта на оборудование, гарантийные карты, акты скрытых работ с фотографиями. Договорились о сервисном выезде через 3 месяца.

«Очень понравилась прозрачность: каждую субботу — отчёт по чату с фотографиями, что сделано, что в работе. Я даже не приезжал каждые выходные, всё было видно онлайн».

Что мы вынесли из этого проекта

Главная ошибка в СИП-домах — экономить на узлах примыкания: окно к стене, стена к фундаменту, кровля к стене. Это всего 5–7% бюджета, но именно эти узлы определяют, будет ли в доме комфортно зимой.

Разбор технологии

Как делаются работы с этого объекта

Материалы по тем работам, что вошли в состав проекта — с узлами, ошибками и порядком.

Все материалы блога →
