СИП-дом 113 м² — д. Теряево, Волоколамский г.о., комплектация ПОЛНЫЙ

Сколько стоит отделка СИП-дома 113 м² в д. Теряево, Волоколамский г.о., МО

113 м²Площадь дома
7 мес.Срок работ
4 чел.Бригада
2022Год сдачи
26 000За м² под ключ
Смета объекта
2 938 000

Работы и черновые материалы по факту сдачи. Чистовые материалы заказчик покупал отдельно по своему выбору.

+18%к медиане наших объектов
(22 000 ₽/м²)
Работы — 1 175 000 ₽ (40%) Материалы — 1 763 000 ₽ (60%)

Объект

Каркасно-панельный дом 113 м² в д. Теряево, Волоколамский г.о.. Отделка под ключ по пакету ПОЛНЫЙ: согласованная смета, поэтапная сдача работ, фотоотчёты скрытых этапов.

Комплектация ПОЛНЫЙ

Расширенная инженерия, рекуперация, двухслойный ГКЛ, звукоизоляция перегородок, декоративная штукатурка и паркетная доска.

Сроки и бригада

Проект реализован в 2022 году. Фактический срок отделки — 7 мес., бригада 4 чел.

Выполненные работы

Что входило в проект

15 позиций в 8 разделах — состав работ для дома 113 м² в д. Теряево, Волоколамский г.о., МО. Чистовые материалы заказчик выбирал сам, мы считали работы и черновые.

Отопление3
  • Бойлер косвенного нагрева
  • Система рециркуляции горячей воды
  • Комбинированное отопление: теплые полы + радиаторы
Вода и канализация1
  • Монтаж водоснабжения и канализации в доме
Электрика2
  • Монтаж электрики
  • Реле переключения линии на генератор
Вентиляция2
  • Приточная вентиляция с рекуперацией
  • Вытяжная вентиляция из каждого помещения
Влажные зоны1
  • Плиточные работы
Стены и потолки4
  • Монтаж гипсокартона на стены в два слоя
  • Монтаж звукоизолирующего материала в перекрытия и перегородки
  • Отделка стен: декоративная штукатурка
  • Монтаж потолков: ГКЛ
Полы1
  • Монтаж напольного покрытия: паркетная доска
Проект и надзор1
  • Технический проект
История проекта

Как мы делали этот объект

  1. 1Первый выезд на объект
  2. 2Гидроизоляция санузла
  3. 3Ход работ
  4. 4Чистовая отделка
  5. 5Сдача и приёмка
  6. 6Что мы вынесли из этого проекта

История этого проекта

Этот проект в д. Теряево мы обсуждали ещё за пару месяцев до старта работ. Хозяева — молодая семья с двумя детьми — хотели въехать к холодам, поэтому сразу договорились о фиксированной смете и понедельном графике на 7 мес.

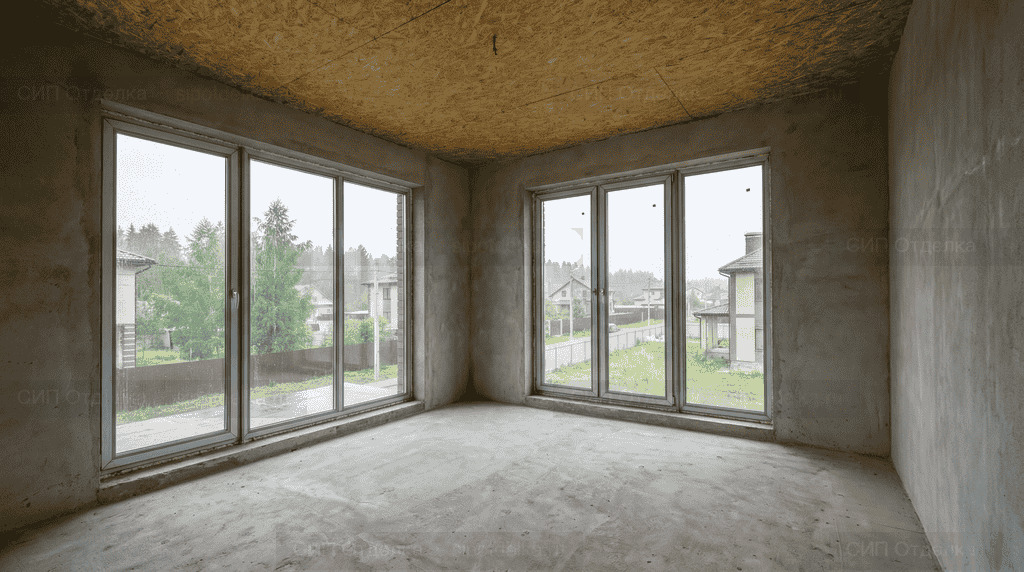

Первый выезд на объект

В в феврале 2022 начали с осмотра: фотофиксация всех скрытых узлов, разметка точек электрики маркером прямо по OSB, эскиз короба под вентиляцию в коридоре. Бригада в составе 4 чел. приступила к работе по согласованному графику.

Гидроизоляция санузла

Полы первого этажа в СИП — фактически плита OSB поверх утеплителя. Под санузел этот пирог требует отдельной обмазочной гидроизоляции с заходом на стены минимум 200 мм. Прошлая бригада ограничилась плёнкой под стяжку — мы этот вариант заказчику не оставили. Сняли плёнку, прогрунтовали, прокатали обмазкой в два слоя, в углах проклеили гидроизоляционную ленту, и только потом — стяжка и плитка.

Ход работ

В середине проекта пошли в отпуск двух ключевых мастеров — заранее перетасовали график так, чтобы на эти 10 дней пришлись только закупки и согласования по дизайну, а не активные работы.

Параллельно с электрикой шли работы по утеплению технических узлов и шахт. На стыке кровли с СИП-стеной добавили второй слой минваты 50 мм — на термограмме после этого узел стал ровным, без холодных пятен.

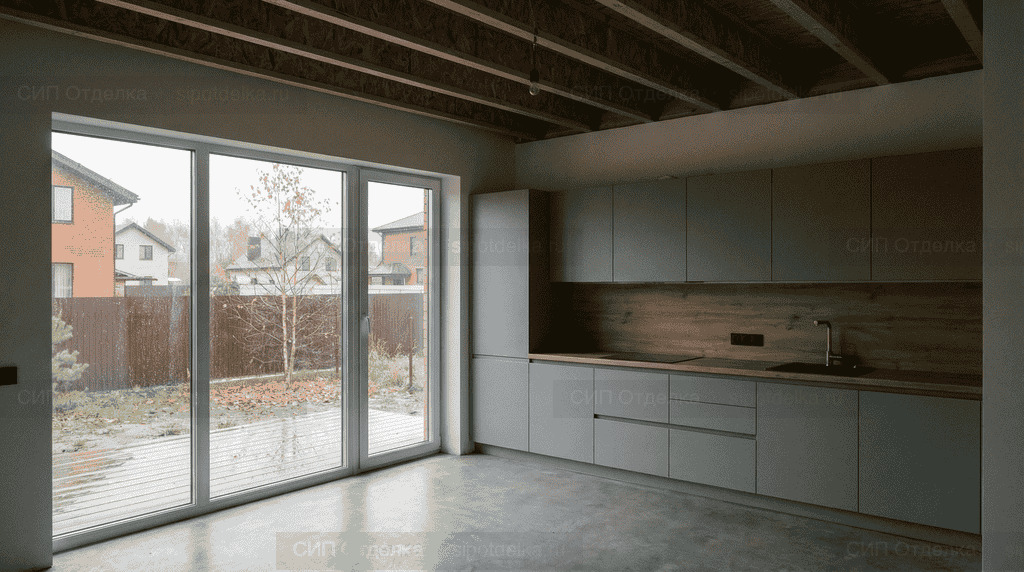

Чистовая отделка

На чистовой выбрали практичный сценарий: кварцвиниловая плитка в коридоре и кухне, ламинат в спальнях, плитка в санузлах. Цвет — тёплый серый, чтобы скрадывать пыль и разводы воды в зоне у входа.

Сдача и приёмка

Объект сдан в августе 2022, общий срок — 7 мес. Первое заселение прошло без авральных доделок: заказчик въезжал постепенно, по комнатам, и нашёл только два мелких замечания (подкрасить наличник и подтянуть петлю двери), которые мы устранили на следующий день.

«Очень понравилась прозрачность: каждую субботу — отчёт по чату с фотографиями, что сделано, что в работе. Я даже не приезжал каждые выходные, всё было видно онлайн».

Что мы вынесли из этого проекта

Любая отделка СИП-дома начинается с приточно-вытяжной вентиляции. Без неё герметичный дом превращается в «термос с конденсатом». Этот объект — лишний пример того, как один правильно установленный приточный клапан меняет микроклимат.

Разбор технологии

Как делаются работы с этого объекта

Материалы по тем работам, что вошли в состав проекта — с узлами, ошибками и порядком.
