Коттедж из СИП-панелей 130 м² — Войсковицы, Гатчинский район, комплектация ПОЛНЫЙ

Сколько стоит отделка СИП-дома 130 м² в Войсковицы, Гатчинский район, Ленинградская область

Коттедж из СИП-панелей 130 м² — Войсковицы, Гатчинский район, комплектация ПОЛНЫЙ
Информация по объекту
2020Год
130 м²Площадь
8 мес.Длительность работ
5 чел.Бригада
Рассчитать стоимость отделки?

Получите предварительный расчет и план работ для вашего проекта СИП-дома.

Рассчитать стоимость

Объект

Коттедж из СИП-панелей площадью 130 м² в Войсковицы, Гатчинский район (Ленинградская область, ориентировочно 55 км от Санкт-Петербурга). Реализация по пакету ПОЛНЫЙ с поэтапной сдачей и фотофиксацией скрытых работ.

Комплектация ПОЛНЫЙ

Расширенная инженерия, рекуперация, двухслойный ГКЛ, дополнительная шумоизоляция и премиальные чистовые материалы.

Сроки и команда

Проект завершен в 2020 году. Срок работ — 8 мес., состав бригады — 5 чел.

Выполненные работы

Что входит в проект

Состав работ для объекта 130 м² в Войсковицы, Гатчинский район, Ленинградская область.

Технический проект
Монтаж водоснабжения и канализации в доме
Бойлер косвенного нагрева
Система рециркуляции горячей воды
Комбинированное отопление: теплые полы + радиаторы
Монтаж электрики
Реле переключения линии на генератор
Приточная вентиляция с рекуперацией
Вытяжная вентиляция из каждого помещения
Монтаж гипсокартона на стены в два слоя
Монтаж звукоизолирующего материала в перекрытия и перегородки
Плиточные работы
Отделка стен: декоративная штукатурка
Монтаж напольного покрытия: паркетная доска
Монтаж потолков: ГКЛ
История проекта

Как мы делали этот объект

История этого проекта

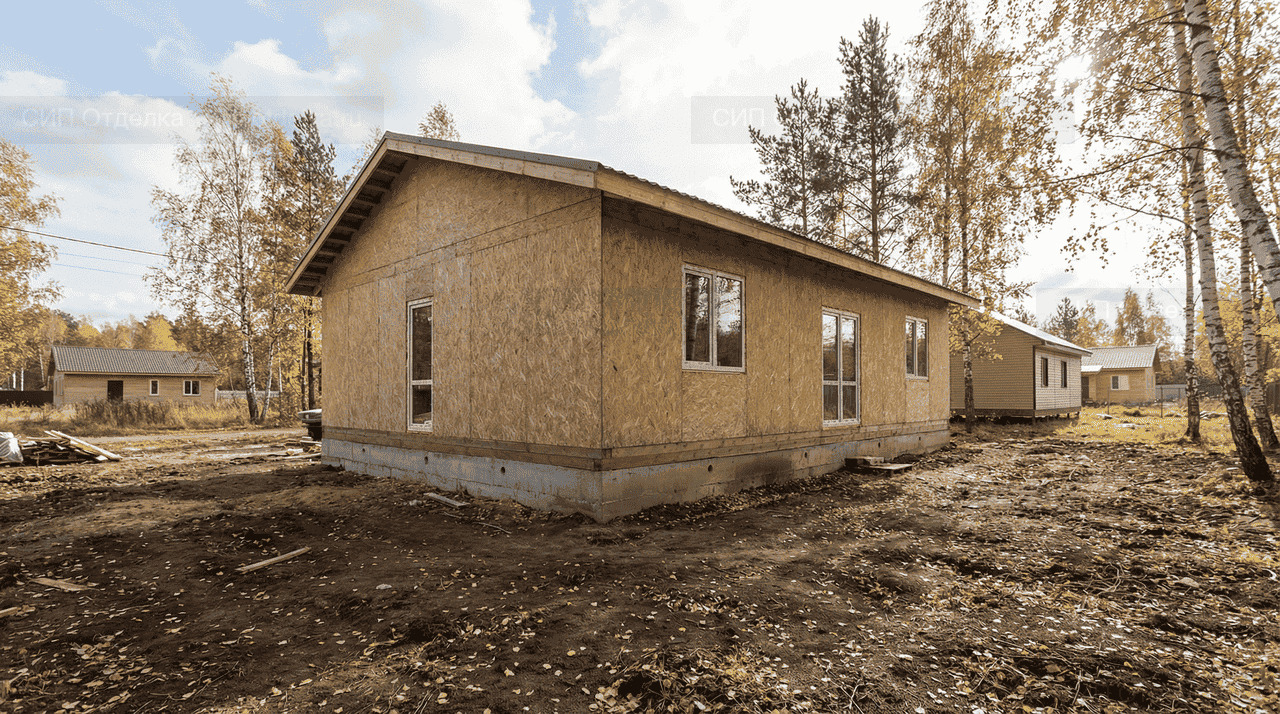

Объект в районе Войсковицы достался нам после того, как первая бригада «отделочников широкого профиля» испортила два листа гипсокартона, пытаясь крепить их к OSB на жидкие гвозди. Площадь 130 м², на отделку оставалось чуть больше 8 мес.

Первый выезд на объект

Первая неделя — приёмка коробки. Прошли по всем швам СИП панелей, нашли два места с пропущенной герметизацией под подоконниками и одну петлю кабеля, оставленную в стене без гофры. Бригада в составе 5 чел. приступила к работе по согласованному графику.

Пароизоляция под кровлей

В мансарде нашли разрывы пароизоляционной плёнки по коньку — типичный косяк бригад, которые «потом подклеют». На чердачном этаже из-за этого зимой образовывался конденсат на стропилах и капал на утеплитель. Полностью восстановили пароизоляцию, проклеили все стыки бутил-каучуковой лентой, по коньку добавили отдельную ленту с двусторонним адгезивом.

Ход работ

Чистовая электрика — отдельный этап на 8 дней. Установили 92 точки (розетки, выключатели, диммеры, выводы под бра), на щите развели по группам с маркировкой и составили схему для архива хозяина.

К концу первого месяца закрыли весь черновой блок: разводка электрики, водопровод и обратка отопления, выводы под радиаторы, теплый пол в санузлах. Сделали скрытый фотоотчёт в общий чат с заказчиком — каждый кабель и каждый штуцер.

Чистовая отделка

Лестница из массива дуба пришла на объект в конце пятого месяца — её ставили предпоследним этапом, чтобы не повредить ступени при отделке второго этажа. Установка с проверкой геометрии заняла 4 дня.

Сдача и приёмка

Финальная сдача — марте 2021. Заказчику передали полный комплект: электросхему по группам, паспорта на оборудование, гарантийные карты, акты скрытых работ с фотографиями. Договорились о сервисном выезде через 3 месяца.

«Главное — это четкий график и предсказуемость. Мы планировали переезд за 2 недели до сдачи и попали ровно в сроки. Контейнер с мебелью встретили в новом доме».

Что мы вынесли из этого проекта

Любая отделка СИП-дома начинается с приточно-вытяжной вентиляции. Без неё герметичный дом превращается в «термос с конденсатом». Этот объект — лишний пример того, как один правильно установленный приточный клапан меняет микроклимат.
