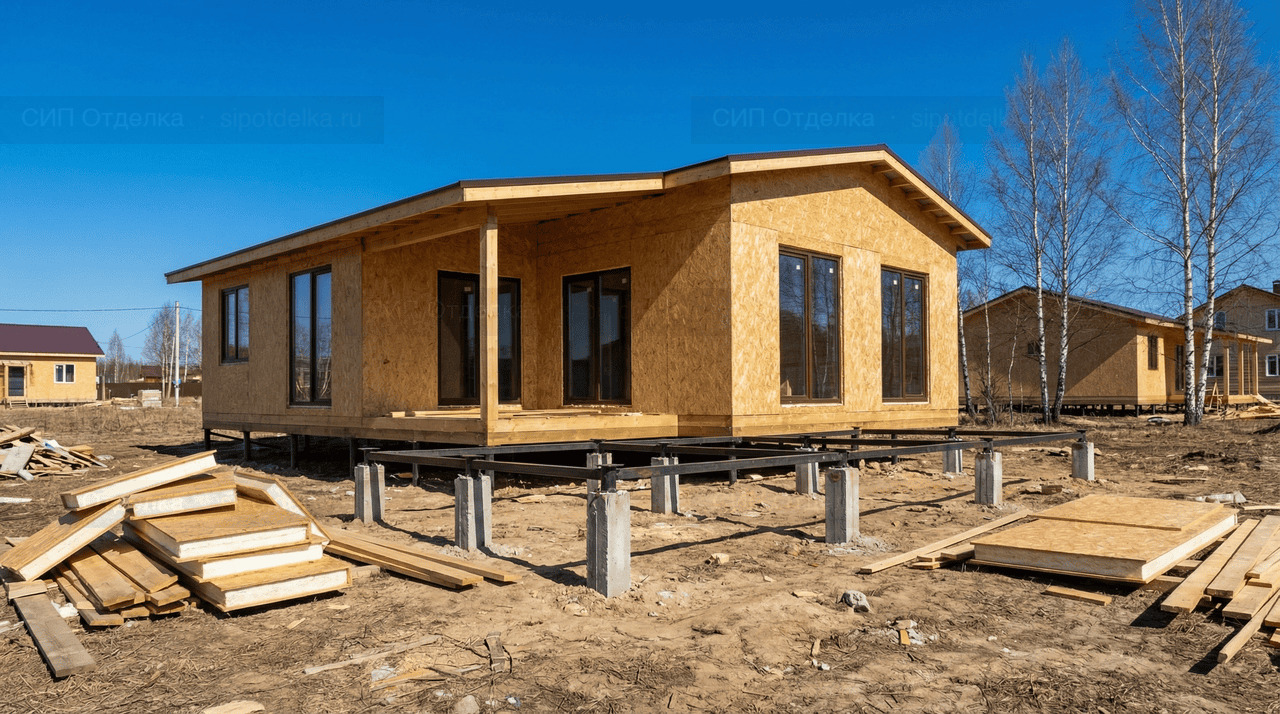

Семейный коттедж 136 м² — Колпино, Колпинский район, комплектация ПОЛНЫЙ

Сколько стоит отделка СИП-дома 136 м² в Колпино, Колпинский район, Ленинградская область

Семейный коттедж 136 м² — Колпино, Колпинский район, комплектация ПОЛНЫЙ
Информация по объекту
2020Год
136 м²Площадь
8 мес.Длительность работ
5 чел.Бригада
Рассчитать стоимость отделки?

Получите предварительный расчет и план работ для вашего проекта СИП-дома.

Рассчитать стоимость

Объект

Коттедж из СИП-панелей площадью 136 м² в Колпино, Колпинский район (Ленинградская область, ориентировочно 31 км от Санкт-Петербурга). Реализация по пакету ПОЛНЫЙ с поэтапной сдачей и фотофиксацией скрытых работ.

Комплектация ПОЛНЫЙ

Расширенная инженерия, рекуперация, двухслойный ГКЛ, дополнительная шумоизоляция и премиальные чистовые материалы.

Сроки и команда

Проект завершен в 2020 году. Срок работ — 8 мес., состав бригады — 5 чел.

Выполненные работы

Что входит в проект

Состав работ для объекта 136 м² в Колпино, Колпинский район, Ленинградская область.

Технический проект
Монтаж водоснабжения и канализации в доме
Бойлер косвенного нагрева
Система рециркуляции горячей воды
Комбинированное отопление: теплые полы + радиаторы
Монтаж электрики
Реле переключения линии на генератор
Приточная вентиляция с рекуперацией
Вытяжная вентиляция из каждого помещения
Монтаж гипсокартона на стены в два слоя
Монтаж звукоизолирующего материала в перекрытия и перегородки
Плиточные работы
Отделка стен: декоративная штукатурка
Монтаж напольного покрытия: паркетная доска
Монтаж потолков: ГКЛ
История проекта

Как мы делали этот объект

История этого проекта

Дом площадью 136 м² в районе Колпино был сдан под отделку в 2020 году. Заказчик к этому времени уже жил в готовой коробке, но без чистовой отделки и инженерии — типичная ситуация для семей, которые ставили СИП «своими» бригадами и потом искали отделочников отдельно.

Первый выезд на объект

Старт — сентябре 2020. Разметили помещение, разложили материал по комнатам, чтобы не таскать туда-сюда. На второй день уже подключили вводной щит и запустили временное освещение. Бригада в составе 5 чел. приступила к работе по согласованному графику.

Скрипящие полы по балкам

После запуска отопления полы в коридоре начали скрипеть в одной точке — там, где OSB-плита легла внахлёст без зазора. Не разбирая весь пол, прошлись через ревизионный лючок: подтянули пять саморезов, в шов залили строительный клей через шприц, сверху положили подложку из пробки под ламинат. Скрип ушёл, заказчику показали узел в фотоотчёте.

Ход работ

К концу первого месяца закрыли весь черновой блок: разводка электрики, водопровод и обратка отопления, выводы под радиаторы, теплый пол в санузлах. Сделали скрытый фотоотчёт в общий чат с заказчиком — каждый кабель и каждый штуцер.

После того как закрыли черновые работы, заказчик попросил поменять место под мойку в кухне. Это потянуло перенос гофры выпуска и кабеля для измельчителя — сделали за два дня без вскрытия уже зашитых участков.

Чистовая отделка

Финишная отделка заняла около пяти недель. Стены в жилых зонах — покраска матовой акриловой краской по флизелиновому холсту (это даёт ровную поверхность даже при микро-движениях СИП). В санузлах и фартуке кухни — крупноформатный керамогранит, в коридоре — ламинат 33 класса с фаской.

Сдача и приёмка

Заехали с приёмкой в апреле 2021. С собой принесли тепловизор и измеритель влажности — показали хозяевам, что мостиков холода в углах нет, влажность в спальнях держится на уровне 45–50%. Подписали закрывающие документы и взаимный акт о завершении.

«Когда нашли проблему с пароизоляцией кровли, нам не стали продавать переделку — сказали честно, что виновата строительная бригада, и предложили вариант с минимальной стоимостью. Это очень редкая ситуация в стройке».

Что мы вынесли из этого проекта

Хороший контракт начинается с акта приёмки коробки. На этом объекте мы потратили целый день только на осмотр и фотографии узлов до начала работ — и это нас спасло, когда возник вопрос о причинах одной из переделок.
