Коттедж из СИП-панелей 211 м² — Тярлево, Пушкинский район, комплектация ПОЛНЫЙ

Сколько стоит отделка СИП-дома 211 м² в Тярлево, Пушкинский район, Ленинградская область

Коттедж из СИП-панелей 211 м² — Тярлево, Пушкинский район, комплектация ПОЛНЫЙ
Информация по объекту
2024Год
211 м²Площадь
12 мес.Длительность работ
7 чел.Бригада
Рассчитать стоимость отделки?

Получите предварительный расчет и план работ для вашего проекта СИП-дома.

Рассчитать стоимость

Объект

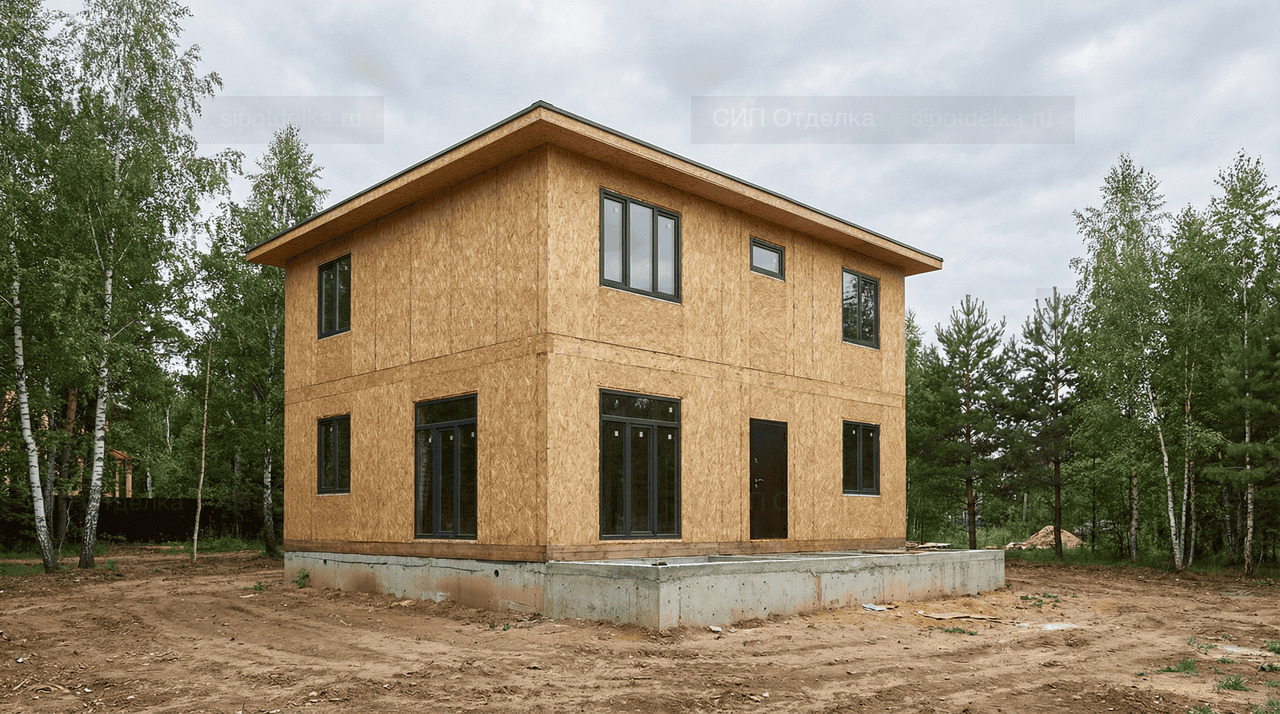

Коттедж из СИП-панелей площадью 211 м² в Тярлево, Пушкинский район (Ленинградская область, ориентировочно 31 км от Санкт-Петербурга). Реализация по пакету ПОЛНЫЙ с поэтапной сдачей и фотофиксацией скрытых работ.

Комплектация ПОЛНЫЙ

Расширенная инженерия, рекуперация, двухслойный ГКЛ, дополнительная шумоизоляция и премиальные чистовые материалы.

Сроки и команда

Проект завершен в 2024 году. Срок работ — 12 мес., состав бригады — 7 чел.

Выполненные работы

Что входит в проект

Состав работ для объекта 211 м² в Тярлево, Пушкинский район, Ленинградская область.

Технический проект
Монтаж водоснабжения и канализации в доме
Бойлер косвенного нагрева
Система рециркуляции горячей воды
Комбинированное отопление: теплые полы + радиаторы
Монтаж электрики
Реле переключения линии на генератор
Приточная вентиляция с рекуперацией
Вытяжная вентиляция из каждого помещения
Монтаж гипсокартона на стены в два слоя
Монтаж звукоизолирующего материала в перекрытия и перегородки
Плиточные работы
Отделка стен: декоративная штукатурка
Монтаж напольного покрытия: паркетная доска
Монтаж потолков: ГКЛ
История проекта

Как мы делали этот объект

История этого проекта

Заказчик нашёл нас по отзывам в районной группе. Дом 211 м² в районе Тярлево строила немецкая бригада, на отделку она не подписывалась — нам передали ключи и проектные планы в 2024 году.

Первый выезд на объект

Первый выезд — сентябре 2024. Бригадир с прорабом приехали утром, обошли дом снаружи, проверили монтаж кровли и пароизоляцию по карнизу. Бригада в составе 7 чел. приступила к работе по согласованному графику.

Двери в СИП-стенах

Когда повесили межкомнатные двери, заметили, что коробка слегка ходит при закрывании — это потому что СИП-стена тоньше, чем рассчитан стандартный наличник. Доработали: смонтировали усиление по периметру проёма из бруска 50×50, посадили коробку на анкера с расширительной втулкой, наличники подогнали по толщине стены индивидуально.

Ход работ

После того как закрыли черновые работы, заказчик попросил поменять место под мойку в кухне. Это потянуло перенос гофры выпуска и кабеля для измельчителя — сделали за два дня без вскрытия уже зашитых участков.

К концу первого месяца закрыли весь черновой блок: разводка электрики, водопровод и обратка отопления, выводы под радиаторы, теплый пол в санузлах. Сделали скрытый фотоотчёт в общий чат с заказчиком — каждый кабель и каждый штуцер.

Чистовая отделка

Финишные работы шли в удобном для семьи режиме: с понедельника по пятницу, чтобы на выходных хозяева могли спокойно приезжать и принимать промежуточные этапы.

Сдача и приёмка

Финальная сдача — августе 2025. Заказчику передали полный комплект: электросхему по группам, паспорта на оборудование, гарантийные карты, акты скрытых работ с фотографиями. Договорились о сервисном выезде через 3 месяца.

«Очень понравилась прозрачность: каждую субботу — отчёт по чату с фотографиями, что сделано, что в работе. Я даже не приезжал каждые выходные, всё было видно онлайн».

Что мы вынесли из этого проекта

Любая отделка СИП-дома начинается с приточно-вытяжной вентиляции. Без неё герметичный дом превращается в «термос с конденсатом». Этот объект — лишний пример того, как один правильно установленный приточный клапан меняет микроклимат.
